Totalrenovering af lejlighed i København

Del

Indholdsfortegnelse

Du står måske i en københavnerlejlighed med gulve, køkken, bad og el, der alle trænger til en tur på samme tid. Det ser overskueligt ud på plantegningen, men en totalrenovering af lejlighed bliver hurtigt en kæde af beslutninger om installationer, materialer, adgang, forening og rækkefølge.

Vi er Malte Vendelboe Krogh og Sebastian Bang Rudolph, tømrermestre i København og Storkøbenhavn. Her gennemgår vi, hvad der faktisk sker, hvad der påvirker økonomien, og hvor projekter typisk går galt. Vi holder os til det, vi selv ville forklare en nabo, før han eller hun bestilte håndværkere.

Sådan ser en totalrenovering af lejlighed ud i praksis

På Frederiksberg møder man ofte den samme situation. En ældre lejlighed skal have nye gulve, et køkken skal flyttes eller fornyes, badeværelset skal opdateres, og elinstallationerne skal bringes på plads. Den første uge består ikke af blanke overflader og rolige arbejdsdage. Der er støv i rummene, afdækning i opgangen, materialer der skal ind ad en smal hoveddør, og håndværkere der skal aftale, hvornår de kan få adgang.

En almindelig renovering kan være udskiftning af et gulv eller montering af nye fronter. Ved en totalrenovering arbejder flere faggrupper i samme bolig, og hver fase afhænger af den foregående. Hvis tømreren lukker en væg, før elektrikeren har testet installationerne, skal væggen måske åbnes igen. Hvis køkkenet bestilles, før mål og rørføringer er fastlagt, kan leveringen ikke nødvendigvis monteres uden ændringer.

En lys lejlighed under totalrenovering med synlige rør, trægulve og renoveringsudstyr i et tomt rum.

Det der bliver undervurderet

Vi ser især tre ting blive glemt i starten:

  • Fælles installationer: Faldstammer, lodrette rør, ventilation og andre installationer kan ligge uden for din egen råderet.
  • Godkendelser: Nedrivning bør ikke begynde, før ejerforening, andelsforening og kommune har afklaret projektet.
  • Logistik: Parkering, elevator, opgang, affald og adgang til lejligheden påvirker arbejdstiden, selv om de ikke står på plantegningen.

Københavns Kommune anbefaler, at man undersøger, om arbejdet kræver tilladelse, før det sættes i gang. Det er særligt vigtigt ved ændringer af bærende konstruktioner og fælles installationer. Reglerne for renovering af lejlighed i København bør derfor ikke behandles som en formalitet, men som en del af selve projektet.

En gennemgribende lejlighedsrenovering er heller ikke et projekt, man normalt bør bo midt i. Når køkken og bad er ude af drift, og rummene skifter funktion fra dag til dag, bliver det både langsommere og mere besværligt at arbejde i boligen.

Faseplan fra første opmåling til aflevering

En god faseplan er en sammenhængende kæde. Først registrerer man boligen, derefter låser man løsningerne, og først herefter river man ned. Vi starter med opmåling, fotodokumentation og registrering af eksisterende rør, afløb, el, vægge, lofter og gulve. Det er her, man finder de forhold, der kan ændre projektet, før de bliver dyre.

Dernæst kommer projektbeskrivelse, tegninger, materialevalg og myndighedsafklaring. Køkken, bad, gulv, vægge og installationer skal hænge sammen. Bestil ikke fliser, armaturer eller køkkenelementer ud fra foreløbige mål. Et par millimeter på en tegning er ikke det samme som pladsen mellem to skæve vægge i en gammel ejendom.

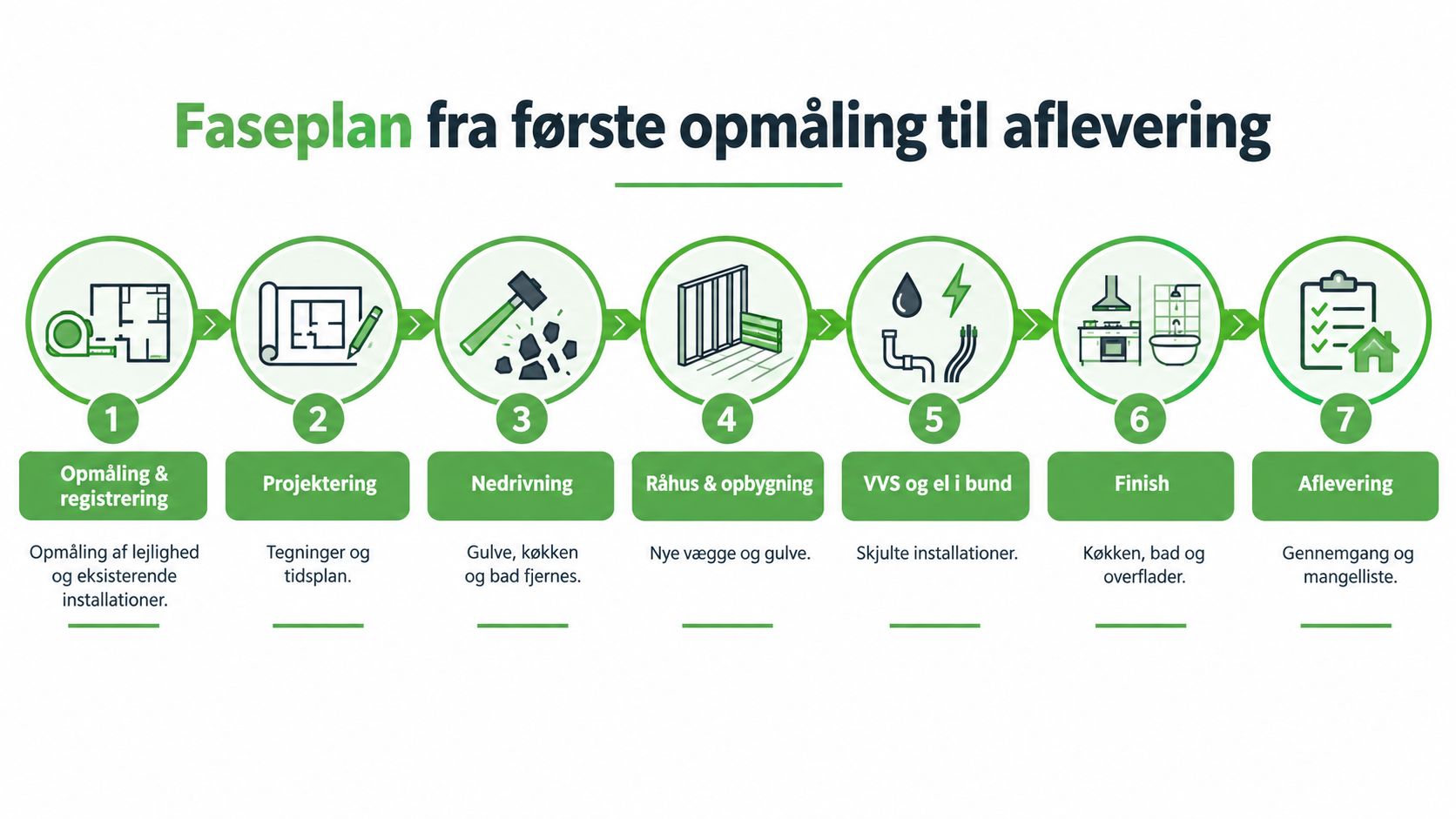

En grafisk oversigt over de syv faser i en totalrenovering af lejlighed fra opmåling til endelig aflevering.

Rækkefølgen har en teknisk årsag

Efter godkendelser og bestillinger følger nedrivning og bortskaffelse. Så bygges råhusdelen op, herunder nye skillevægge, underlag og eventuelle gulvkonstruktioner. VVS og el lægges, testes og dokumenteres, før vægge, lofter og gulve lukkes.

Fugtmålinger skal være i orden, før malerarbejdet begynder. Fliser skal have den nødvendige tørretid, før fugerne udføres, og elinstallationer skal testes, før de dækkes af gips eller nedhængte lofter. Det er ikke pedanteri. Det er den del af arbejdet, der afgør, om fejl senere bliver synlige eller bliver gemt inde i konstruktionen.

En lejlighed på 80 til 100 m² vil typisk kræve 12 til 16 uger i selve udførelsen, afhængigt af blandt andet leveringstider på køkken og bad. Tidsplanen kan dog også blive påvirket af kommunal behandling, hvis projektet kræver byggetilladelse.

Vores praktiske regel: Bestil specialmaterialer tidligt, men først når mål, tegninger og godkendelser er afklaret.

De to faser, der oftest skubber planen, er levering af specialtilpassede materialer og ventetid på kommunens godkendelse. En tidsplan uden disse afhængigheder er mere ønsketænkning end styring.

Budgettet for en totalrenovering i København

Et brugbart budget skal vise mere end en samlet kvadratmeterpris. I København betaler du ikke kun for materialer og hænder på byggepladsen. Du betaler også for koordinering, bortskaffelse, transport, dokumentation og de problemer, der først bliver synlige, når gulve eller vægge er åbnet.

Danmarks Statistik oplyser, at priserne på udførelse af renoverings- og vedligeholdelsesopgaver ved boliger og erhvervsejendomme steg med 4,3 pct. i 2025 sammenlignet med 2024. Prisudviklingen følges i producentprisindekset PRIS91, som kan bruges til at forstå, hvorfor gamle overslag ikke nødvendigvis passer til et nyt projekt. Danmarks Statistik om prisindeks for byggeri og anlæg

De poster der skal med fra starten

Den samlede økonomi består typisk af nedrivning, affald, tømrerarbejde, VVS, el, maler, gulv, køkken, bad, fliser, rådgivning og øvrige materialer. Det er ikke muligt at give et troværdigt fast beløb uden at kende boligens stand og projektets indhold.

Post Prisinterval (kr.) Andel af budget
Nedrivning og bortskaffelse Afhænger af omfang Varierer
Tømrerarbejde Afhænger af løsninger Varierer
VVS og el Afhænger af installationer Varierer
Gulv og overflader Afhænger af materialevalg Varierer
Køkken og bad Afhænger af inventar og udstyr Varierer
Rådgivning og dokumentation Afhænger af indgreb Varierer
Uforudsete forhold Bør indregnes særskilt Reserve

Hvis du vil have en prisvurdering af selve tømrerposterne, kan du se vejledende tømrerpriser. Det er stadig nødvendigt at få boligen besigtiget, hvis der er tale om mange fag og skjulte installationer.

I ældre lejligheder kan gamle materialer, fugt, skæve underlag eller installationer bag væggene ændre regnestykket. I Indre By kan parkering og adgang også give ekstra kørsel og arbejdstid, mens foreningsgebyrer og teknisk rådgivning ofte ligger uden for håndværkerens tilbud.

Et historisk blik viser, at der i Danmark blev brugt 87,5 mia. kr. på hovedreparation samt reparation og vedligeholdelse af boliger og bygninger i 2010, svarende til 2,4 pct. af en samlet bygningsformue på 3.700 mia. kr. Den samme oversigt anslår yderligere renovering for omkring 50 mia. kr. gennem gør-det-selv eller sort arbejde. Folketingets oversigt over renoveringsaktivitet

Det vigtigste er ikke at finde det laveste første tilbud. Det er at få beskrevet, hvad tilbuddet ikke indeholder, og afsætte en reserve til uforudsete forhold. København ligger ofte højere end Vestegnen, blandt andet fordi adgang, løn, transport og koordinering er anderledes. ABF oplyser en timetakst på 241 kr. i København mod 214 kr. i resten af landet, hvilket illustrerer forskellen i hovedstadsområdet. Danmarks Statistik om løn og renoveringsomkostninger

Byggetilladelser og foreningens rolle

Det første spørgsmål bør ikke være, om en renovering “bare er indvendig”. Det afgørende er, om arbejdet påvirker bærende konstruktioner, brandforhold, vådrum, fælles installationer eller andre lejligheder. En ny overflade på en væg er én ting. En flytning af køkken, bad eller faldstamme kan være noget helt andet.

I en ejerlejlighed skal du både følge bygningsreglementet og ejerforeningens vedtægter. Hvis ændringen berører fælles installationer eller andre ejere, kan kommunen kræve fuldmagt fra bestyrelsen eller de berørte parter. Andelshavere vil ofte skulle indsende projektmateriale til bestyrelsen, før kommunen overhovedet bliver næste trin.

De typiske gråzoner

En væg kan se let ud, men stadig have en konstruktiv funktion. En ventilationsændring kan påvirke hele ejendommen. Et badeværelse kan se ud som et overfladeprojekt, men gulv, samlinger, rørgennemføringer og vægge skal udføres efter konkrete krav.

BR18 kræver, at gulve og gulvbelægninger i vådrum, inklusive samlinger, tilslutninger og rørgennemføringer, er vandtætte. I den vandbelastede del må der ikke udføres rørgennemføringer i gulvet, og vægge og vægbeklædninger i samme område skal også være vandtætte. BR18 om vådrum og fugt

BR18's vejledning om fugt og vådrum beskriver kravene i §§ 334 til 339 og behandler vådrummet som en teknisk bygningsdel, der skal kunne modstå fugtige, mekaniske og kemiske påvirkninger. BR18's vejledning om fugt og vådrum

Kommunen kan kræve digital ansøgning, fuldmagt, tegninger og teknisk dokumentation. Hvis et projekt rammer bærende dele, kan statiske beregninger og en certificeret rådgiver blive nødvendige. Derfor kan en tilladelsesproces ikke prissættes eller tidsfastsættes ansvarligt uden at kende indgrebene og ejendommens forhold.

Start med en skriftlig beskrivelse til bestyrelsen. Vedlæg plantegninger, markér vægge og installationer, og skriv præcist, hvad der ændres. Køkken til lejlighed kan være en del af projektet, men køkkenets placering skal afklares sammen med afløb, ventilation og foreningens regler.

Sådan vælger du den rette håndværker til opgaven

Valget bør ikke begynde med den laveste pris. Det bør begynde med spørgsmålet om, hvem der holder styr på grænsefladerne mellem tømrer, VVS, el, murer og maler. Et billigt tilbud uden klar afgrænsning kan blive dyrere, hvis ingen har ansvaret for opmåling, koordinering eller ændringer.

Vi ville spørge sådan her:

  • Hvem koordinerer fagene: Er der én ansvarlig, eller skal du selv ringe rundt mellem underleverandører?
  • Hvad er med i tilbuddet: Er nedrivning, affald, afdækning, transport, dokumentation og oprydning beskrevet?
  • Hvordan håndteres ændringer: Får du en skriftlig pris, før ekstraarbejdet udføres?
  • Hvordan følges tidsplanen: Er der milepæle for nedrivning, installationer, lukning, montering og aflevering?
  • Hvem dokumenterer det skjulte arbejde: Får du billeder af rør, kabler, membraner og konstruktioner, før de lukkes?

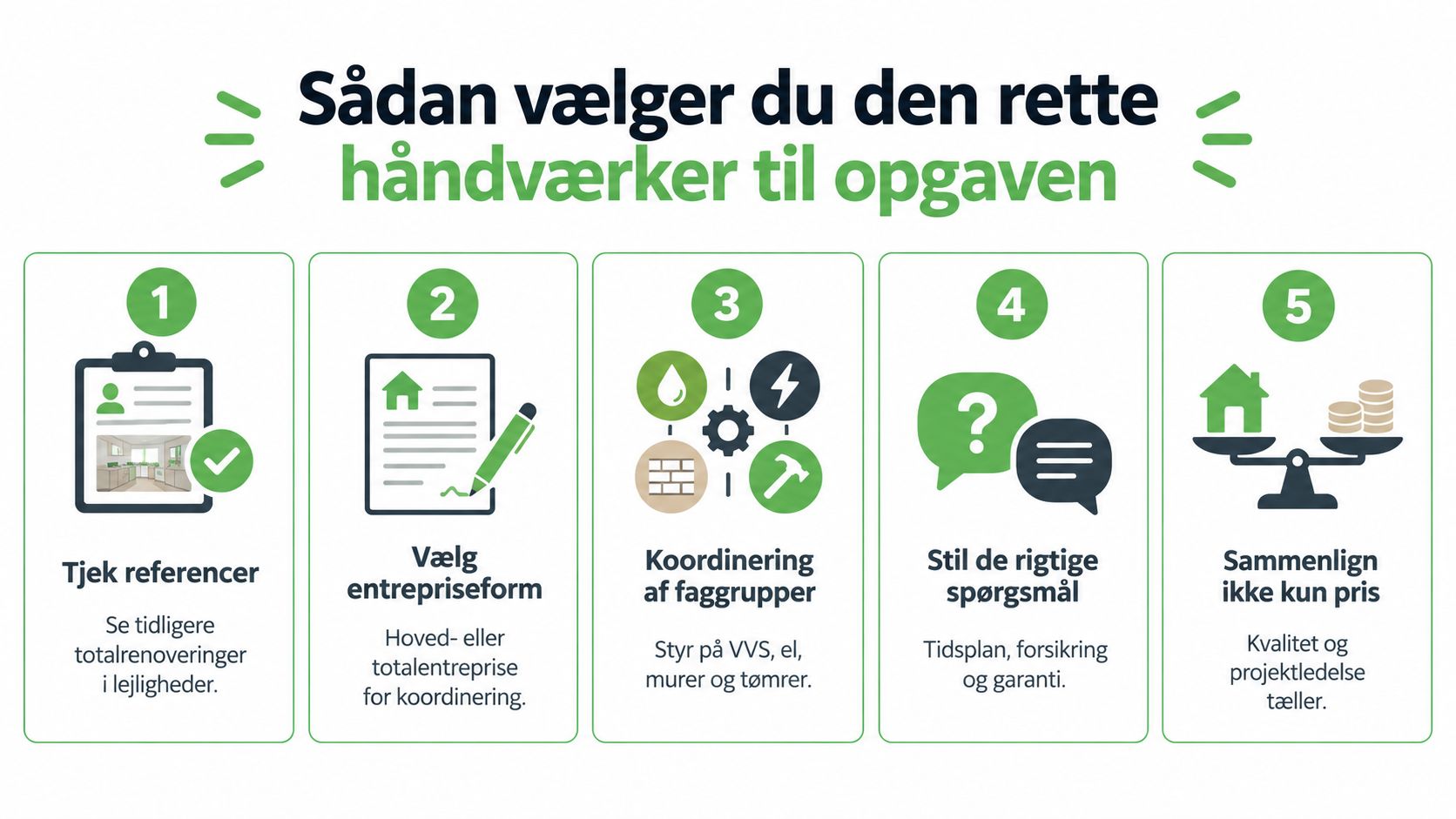

Infografik med fem trin til at vælge den rigtige håndværker til totalrenovering af din lejlighed.

Entrepriseformen ændrer dit ansvar

Ved fagentreprise indgår du aftaler med flere faggrupper. Det kan give direkte dialog og større kontrol, men du får også mere koordinering. En hovedentreprise samler typisk flere fag under én ansvarlig part, mens en totalentreprise normalt omfatter et bredere ansvar for projektering og udførelse.

Ingen model er automatisk rigtig. Ved en mindre og tydeligt afgrænset opgave kan fagentreprise fungere fint. Ved en lejlighed, hvor køkken, bad, gulve og installationer griber ind i hinanden, skal du være sikker på, hvem der løser konflikterne mellem fagene.

Kræv et skriftligt tilbud med undtagelser, betalingsplan, milepæle og regler for ændringer. Dagbøder kan aftales, men de skal stå klart i kontrakten og passe til projektets karakter. Tjek også virksomhedens CVR-oplysninger, adresse, forsikring og tidligere sager hos Ankenævnet for Byggeri. Mundtlige løfter er svære at bruge, når parterne husker samtalen forskelligt.

Materialer, løsninger og kvalitetskontrol undervejs

Materialevalget påvirker ikke kun udseendet. Det påvirker også underlaget, montageformen, vedligeholdelsen og hvor let en skade kan repareres senere. Et gulv skal passe til rummets brug og fugtforhold. En væg skal bygges efter, om den skal bære skabe, tåle slag eller fungere som afskærmning.

I køkkenet producerer Mesa Byg ApS selv fronter på eget værksted i melamin, laminat standard, laminat premium som Fenix eller Perfect Sense, linoleum og finer. Det betyder, at materialet kan vurderes sammen med konstruktion, kanter, greb og eksisterende skabe, i stedet for at fronten behandles som et isoleret produkt. Ved køkkenfornyelse kan prisberegneren føre dig gennem valg af fronttype, grebstype og antal skabe og give et konkret estimat. Montage er oplyst som en fast post på 13.000 kr. uanset antal skabe.

Kontrol før noget bliver skjult

Vi anbefaler fotodokumentation, før vægge, lofter og gulve lukkes. Billederne skal vise rør, kabler, samlinger og placeringer fra flere vinkler, gerne med mål eller faste referencepunkter i billedet.

Brug også disse kontrolstop:

  1. Fugt: Underlaget skal være målt og egnet, før gulv eller maling lægges.
  2. Mål: Kontroller vægge, nicher og gennemføringer, før fliser og specialmaterialer bestilles.
  3. Installationer: Test el, vand, afløb og ventilation, før de dækkes.
  4. Fremdrift: Sammenhold den aftalte tidsplan med den faktiske fremdrift ved faste gennemgange.

Fejl viser sig ofte ved løse samlinger, revner ved overgange, dårlige fuger, skæve låger eller døre, der binder efter gulvet er lagt. Du behøver ikke være fagperson for at opdage tegnene. Åbn skabe, prøv alle greb, tænd afbrydere, lad vand løbe, og se efter ujævne overgange i dagslys.

Aflevering, mangelgennemgang og hvad du gør nu

Afleveringen er ikke bare en underskrift i døren. Vi anbefaler en foraflevering 7 til 10 dage før den officielle aflevering, så der er tid til at rette fejl, mens håndværkerne stadig er på projektet.

Gå boligen igennem systematisk. Se på overflader, fuger, fliser, dørgreb, skuffer, skabe, stikkontakter, afbrydere, radiatorer, gulve og samlinger. Det, der ikke virker eller ikke ser ud som aftalt, skal beskrives med placering, billede og en tydelig formulering.

En mangelprotokol skal kunne læses af en person, der ikke var med til gennemgangen.

To gennemgange giver færre diskussioner

Første runde ender i en mangelprotokol, som begge parter underskriver. Ved den officielle aflevering kontrollerer du, om punkterne er udbedret. Restmangler skal have en konkret deadline og en aftale om, hvem der kommer tilbage.

Et tilbagehold svarende til 5 til 10 procent af entreprisesummen kan bruges, indtil manglerne er lukket, hvis det er aftalt og håndteres korrekt. Beløbet skal stå i forhold til de reelle mangler. Det er ikke et middel til at holde hele betalingen tilbage uden grundlag.

Bed om et digitalt afleveringsdokument med dokumentation, materialegarantier, reklamationsvilkår og kontaktoplysninger. Gem billeder, tegninger og godkendelser samlet. Hvis planløsningen er ændret, skal du også undersøge, om oplysningerne skal ajourføres i BBR, og du skal melde relevante ændringer til forsyning og adresse.

Hvis projektet har krævet byggetilladelse, skal færdigmelding sendes til kommunen inden 14 dage efter ibrugtagning, så sagen ikke bliver stående åben. Københavns Kommunes information om byggeri og tilladelser er et relevant sted at kontrollere den konkrete proces, før du afslutter sagen.

En totalrenovering af lejlighed bliver mere overskuelig, når du får låst grænseflader, godkendelser, materialer og ansvar, før arbejdet begynder. Hvis du står med en lejlighed i København, Frederiksberg, Amager, Valby, Østerbro, Vanløse, Hvidovre eller Rødovre, så send os en beskrivelse med plantegning og billeder. Vi kan vurdere de konkrete tømreropgaver, afklare hvad der skal koordineres med andre fag, og pege på det rigtige næste skridt, før du bestiller arbejdet.


Start med at samle plantegning, billeder af køkken, bad, gulve og vægge samt dine vigtigste ønsker. Kontakt Mesa Byg for en konkret vurdering af opgaven, eller brug prisberegneren til køkkenet, hvis du vil undersøge fronttype, greb, antal skabe og montagepris, før vi taler sammen.
