Du står måske med et 70'er-hus i Husum, Valby eller Rødovre, hvor køkkenet ser træt ud, gulvene allerede er skiftet, og væggene har fået maling. Det er fristende at starte med et nyt køkken, men det kan være den forkerte rækkefølge. Vi har flere gange set flotte køkkenfronter blive monteret i et hus, hvor tag, ventilation, el eller fugtforhold bagefter krævede indgreb.
Ved renovering af 70'er-hus bør du derfor begynde med husets konstruktioner og installationer, ikke med farven på lågerne. Når klimaskærmen er i orden, kan du vælge køkken, fronter og indretning uden risiko for at rive det hele ned igen. Vi arbejder til daglig med køkkenrenovering i København, og vores klare råd er enkelt: Få styr på huset først, og brug derefter pengene på det køkken, du faktisk vil leve med.
Sådan ser en typisk 70'er-bolig ud i dag
Vi gik for nylig ind i en villa i Husum, hvor familien havde gjort det, mange boligejere gør. De havde malet, lagt nye gulve og skiftet enkelte lamper. Huset så umiddelbart pænt ud, men i hjørnet ved ydervæggen lugtede der af gammel fugt, loftsrummet havde kun omkring 100 mm mineraluld, og emhætten kørte uden egentligt aftræk.
Badeværelset var fra 1974 med støbejernsafløb. El-tavlen og store dele af VVS-installationerne var stadig originale. Det lille, lukkede køkken mod gaden fungerede, men det var mørkt, upraktisk og dårligt forbundet med stuen.
Husets oprindelige træk
Mange danske 70'er-huse har et fladt eller lavt tag med built-up pap, gule eller brune mursten og store vinduespartier med ældre termoruder. Indvendigt ligger der ofte synlige installationsskakte, og planløsningen er præget af en tid, hvor køkkenet gerne måtte være et separat arbejdsrum.
Den bærende væg midt i huset begrænser ofte, hvor meget man kan åbne op. Den kan sjældent bare fjernes uden beregning af en konstruktør og en løsning med bjælke eller søjler. Det betyder ikke, at du skal acceptere en lukket bolig, men du skal kende husets statik, før du bestiller et nyt køkken.
Vores praktiske regel: Et nyt køkken skal ikke bruges til at skjule problemer i tag, vægge eller installationer.
Boligejeren har ofte selv løst de synlige problemer. Nye gulve, maling og måske en nyere hårde hvidevare kan få huset til at se opdateret ud. Men bag overfladerne kan dampspærre, isolering, vinduer, el-tavle og rør stadig være urørte.
Det er her, spørgsmålet opstår: Hvor starter man, og hvad koster det at gøre det ordentligt? Svaret afhænger af husets stand, men rækkefølgen er ikke til diskussion. Først skal du forstå konstruktionen, derefter prioritere arbejdet og til sidst vælge køkkenets udtryk.
Hvorfor 70'er-huset er en renoveringssag i særklasse
Et 70'er-hus kan være solidt bygget og stadig kræve en grundig renovering. I mange huse optræder flere mindre svagheder samtidig: loftisoleringen er for tynd, vinduerne er utætte, og el-installationen er dimensioneret til en helt anden hverdag end en moderne families. Det er især tydeligt i projekter i Storkøbenhavn, hvor et nyt køkken ofte bliver planlagt, før husets øvrige forhold er undersøgt.
Omkring 500.000 parcelhuse opført fra 1960 til 1980 udgør cirka 50 % af alle parcelhuse i Danmark. Denne boligmasse står ifølge danske energidata for cirka 25 % af energiforbruget i bygninger, svarende til 10 % af Danmarks samlede energiforbrug, som beskrevet i vores gennemgang af renovering af 70'er-hus. Derfor handler renoveringen om mere end nye farver og køkkenlåger. Husets konstruktioner og installationer skal kunne fungere sammen.
Realdania peger på, at det største volumenmæssige sparepotentiale i den private boligmasse ligger i parcelhuse opført fra 1961 til 1972, ifølge samme gennemgang. Et køkkenprojekt bør derfor først placeres efter en vurdering af tag, isolering og installationer. Ellers risikerer du at betale for et flot køkken, som senere skal åbnes igen, når ventilation, el eller rør skal ændres.
De typiske tekniske problemer
Start med disse undersøgelser:
- Loft og tag: Mangelfuld isolering og ukendte fugtforhold kan give varmetab og skader.
- Vinduer: Ældre termoruder, utætte fuger og kuldenedfald påvirker komfort og energiforbrug.
- El: Få grupper og manglende jord kan give problemer, når induktion, ovn, opvaskemaskine og ekstra belysning skal tilsluttes.
- Ventilation: En tættere bolig skal have en plan for at lede fugtig luft ud.
- Miljøfarlige materialer: Fliseklæb i køkken og bad fra perioden frem til 1980 kan indeholde asbest. Nedrivningen skal håndteres professionelt, som Bolius beskriver i deres gennemgang af huse fra 1960'erne og 1970'erne.
| Parameter | 70'er-hus typisk | Reference for vurderingen |
|---|---|---|
| Parcelhuse opført fra 1960 til 1980 | Omkring 500.000 | Stor del af den eksisterende boligmasse |
| Andel af alle parcelhuse | Cirka 50 % | Omfatter en betydelig boliggruppe |
| Energiforbrug i bygninger fra denne boligmasse | Cirka 25 % | Viser et stort energimæssigt potentiale |
| Andel af Danmarks samlede energiforbrug | 10 % | Gør boligtypen relevant i energiplanlægningen |
Et 70'er-hus belønner en samlet indsats, når arbejdet udføres i den rigtige rækkefølge. Prioritér først konstruktioner og installationer, derefter køkkenets indretning og overflader.

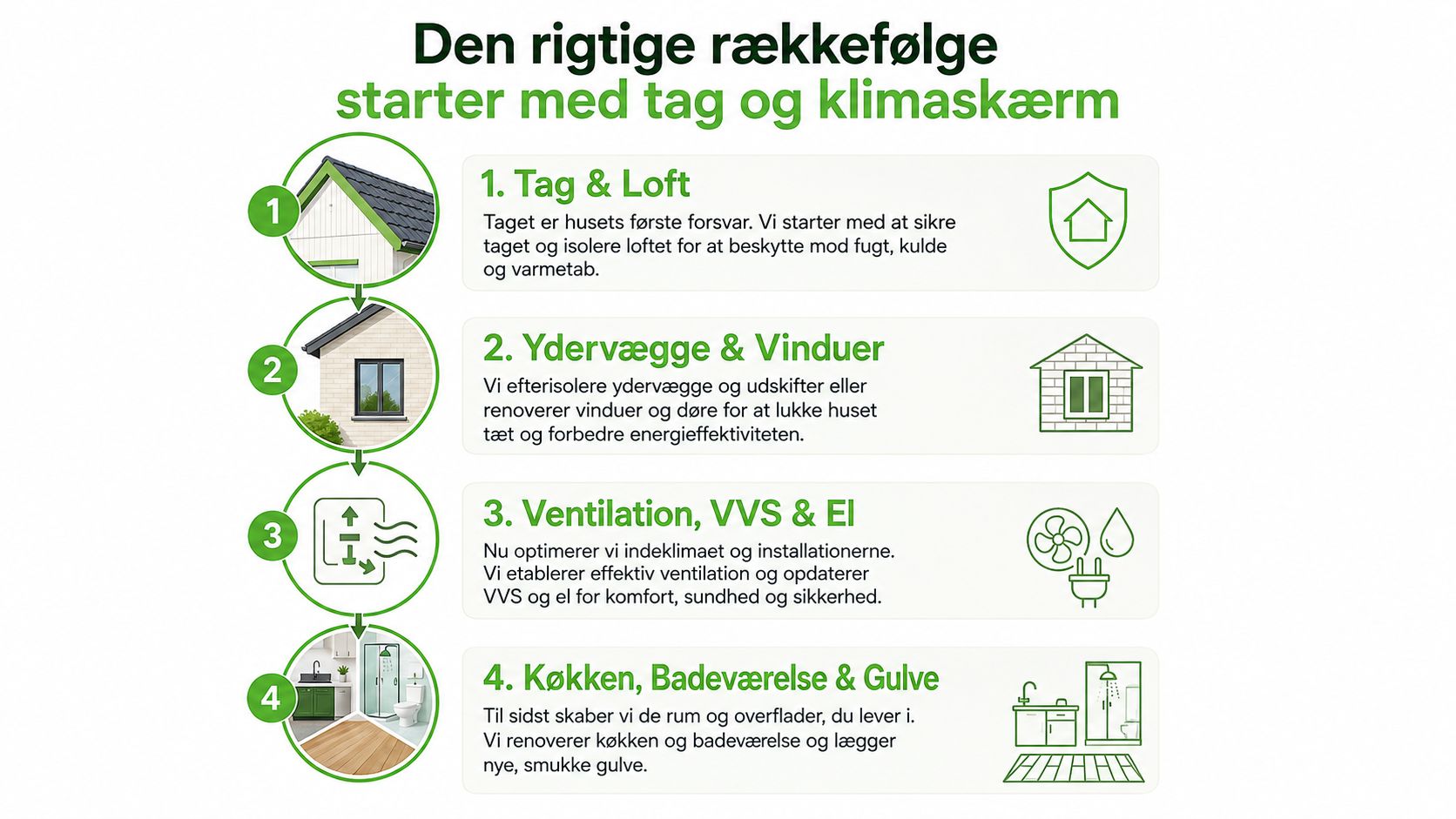

Den rigtige rækkefølge starter med tag og klimaskærm
Vi starter normalt øverst. Tag og loft skal undersøges, før du beslutter dig for nyt køkken, gulvvarme eller store ændringer i planløsningen. Efterisolering af loft eller tag kan være relevant, men isoleringen må ikke bare lægges oven på en konstruktion, ingen har kontrolleret.
Når du isolerer mere, bliver konstruktionen koldere på den udvendige side. Hvis dampspærren er utæt, eller tagrummet ikke ventileres korrekt, kan fugtig indeluft kondensere i konstruktionen. Danske fagkilder anbefaler derfor, at dampspærren efterses eller udskiftes, og at ventilationen i tagrummet sikres, som beskrevet i guiden til energirenovering af typehuse fra 1960'erne og 1970'erne.

Følg denne rækkefølge
- Tag og loft: Kontroller pap, spær, dampspærre, ventilation og isolering. Efterisolering til omkring 300 mm kan være relevant, men tykkelsen skal vurderes sammen med konstruktionen.
- Ydervægge og vinduer: Find kuldebroer, utætheder og fugt. En indvendig forsatsvæg med dampspærre kan være en mulighed, mens en udvendig løsning med træbeklædning kan passe bedre til andre facader.
- Ventilation, VVS og el: Planlæg aftræk, rør, grupper, stikkontakter og belysning, før vægge og lofter lukkes.
- Køkken, badeværelse og gulve: Først nu monterer du de synlige løsninger og afslutter med overflader.
Hvis du sætter køkkenet op først, kan fugt fra madlavning trække ind i nye gipsvægge, hvis ventilationen ikke er løst. En induktionsplade og en stor ovn kan samtidig presse en gammel el-tavle, og nye rør kan kræve, at gulv eller væg brydes op.
En energianalyse af et 70'er-parcelhus viser, at en gennemgribende energirenovering kan reducere det samlede energibehov med cirka 68,4 kWh/m² om året, svarende til 47 %, og varmebehovet til bygningsdrift med cirka 79,5 kWh/m² om året, svarende til 48 %, ifølge energianalysen af et 70'er-hus. Pointen er ikke, at alle huse får samme resultat. Pointen er, at du skal få varmetabet ned, før du dimensionerer varmeinstallationer og færdiggør køkkenet.
Materialer til nye køkkenfronter i et 70'er-hus
Når huset er teknisk klar, bliver materialevalget vigtigt. Et 70'er-køkken står ofte sammen med lyse trægulve, original terrazzo, mursten eller store vinduespartier. Fronten skal derfor passe til husets materialer, ikke kun til en trend fra et katalog.
Vi producerer selv fronter på eget værksted i melamin, laminat, laminat premium som Fenix og Perfect Sense, linoleum og finer. Det gør det lettere at styre mål, detaljer og tilpasninger, især når de eksisterende skabe ikke følger standardmål.
Priser skal altid ses som vejledende fra-priser, fordi antal skabe, kantløsninger, greb og mål påvirker beregningen. Tabellen her er derfor en beslutningshjælp, ikke en fast prisliste.
| Materiale | Pris pr. lbm ca. | Holdbarhed | Anbefaling |
|---|---|---|---|
| Melamin | Ikke oplyst | Fornuftig ved rolig brug, men mindre modstandsdygtig over for hård belastning | Budgetvalg til let brug og gæstetoilet |
| Laminat standard | Ikke oplyst | God slidstyrke til daglig brug | Et sikkert valg til børnefamilier |
| Finer | Ikke oplyst | Afhænger af overfladebehandling og brug | Godt valg, når fronten skal spille sammen med parket |
| Linoleum | Ikke oplyst | Behagelig og robust ved korrekt vedligeholdelse | Relevant, hvis du prioriterer et mat, taktilt og mere lugtfrit materiale |
Hvad passer til dit køkken
Melamin er fornuftigt, når budgettet skal holdes nede, og belastningen er begrænset. Vi ville ikke vælge det som førstevalg til et stort familiekøkken med meget trafik, men det kan fungere fint i et gæstetoilet eller et køkken, der bruges moderat.
Laminat er det praktiske valg. Standardlaminat tåler den daglige aftørring, mens premiumvarianter som Fenix og Perfect Sense giver et mere raffineret, mat udtryk. De passer godt i et køkken, hvor du vil have en rolig overflade uden at gå over til finer.
Finer kan skabe en stærk forbindelse til husets eksisterende parket eller lyse trægulv. Vi anbefaler dog, at du får prøver med hjem, fordi træets åretegning og tone ændrer sig i forskelligt lys.
Linoleum fra Forbo eller Dalsouple har en varm, mat overflade og en anden taktilitet end laminat. Det er et godt valg, når du vil væk fra blanke flader og prioriterer et materiale med lav lugt og et mere bevidst bæredygtigt udtryk.
Vores kontante anbefaling er laminat til den hårde hverdag, finer når huset skal have varme, og linoleum når overfladen og følelsen betyder lige så meget som rengøringen.
Hvis du vil se mulighederne samlet, kan du undersøge nye køkkenfronter og sammenholde materialet med dine eksisterende skabe. Det er ofte en bedre løsning end at udskifte hele korpuset, hvis det stadig er stabilt og korrekt placeret.
El, VVS og ventilation når køkkenet flyttes eller åbnes op
I en treværelses lejlighed på Amager flyttede vi køkkenet fra en lille lukket celle ud i stuen som del af en samlet 70'er-renovering. Det ændrede ikke kun rummets udtryk. Det ændrede belastningen på el, længden på vand- og afløbsføringen og måden, dampen skulle ud af boligen på.
El-tavlen blev opgraderet fra 14 til 25 ampere for at kunne håndtere induktionsplade, ovn og opvaskemaskine. Det originale 1/2" kobberrør blev skiftet til 22 mm PEX fra et fordelerrør, og emhætten krævede en ny aftrækskanal til det eksisterende 150 mm hul i ydervæggen.
Tre fag skal planlægges samtidig
Det er her, mange køkkenprojekter går galt. Tømreren lukker væggen, før elektrikeren har trukket kablerne. VVS'eren mangler plads til fordelerrøret, fordi skabene allerede er bestilt. Eller emhætten ender med recirkulation, selv om køkkenet burde have et rigtigt aftræk.
Vi bruger ikke opdigtede standardpriser på de enkelte fag, fordi opgaven varierer for meget fra bolig til bolig. En ny gruppe, en flytning af vand og en kanal gennem ydervæggen kan ikke prissættes forsvarligt uden at se tavle, rørføring, vægge og adgangsforhold.
BR18 stiller konkrete krav til ventilation i boliger. Køkkenet skal have emhætte med udsugning over kogepladerne, og udsugningen skal kunne forøges til mindst 20 l/s, ifølge BR18's vejledning om fugt og vådrum. Ventilationen skal samtidig kunne sikre grundluftskifte med indblæsning i beboelsesrum og udsugning i blandt andet bad, wc, køkken og bryggers, som angivet i reglerne på Retsinformation.
Hvis køkken og stue slås sammen, skal du også være opmærksom på de særlige forhold for køkken/alrum. Der skal blandt andet være afkastkanal over tag med et tværsnitsareal på mindst 200 cm² og udeluftventiler med en samlet fri åbning på mindst 60 cm² pr. 25 m² gulvareal, ifølge Guide til ventilation i enfamiliehuse.
Tidshorisont for en samlet renovering
En samlet renovering af et 70'er-hus tager længere tid end de fleste først regner med. Det skyldes ikke kun selve håndværket. Projektering, myndighedsbehandling, materialeleverancer og koordinering fylder også.

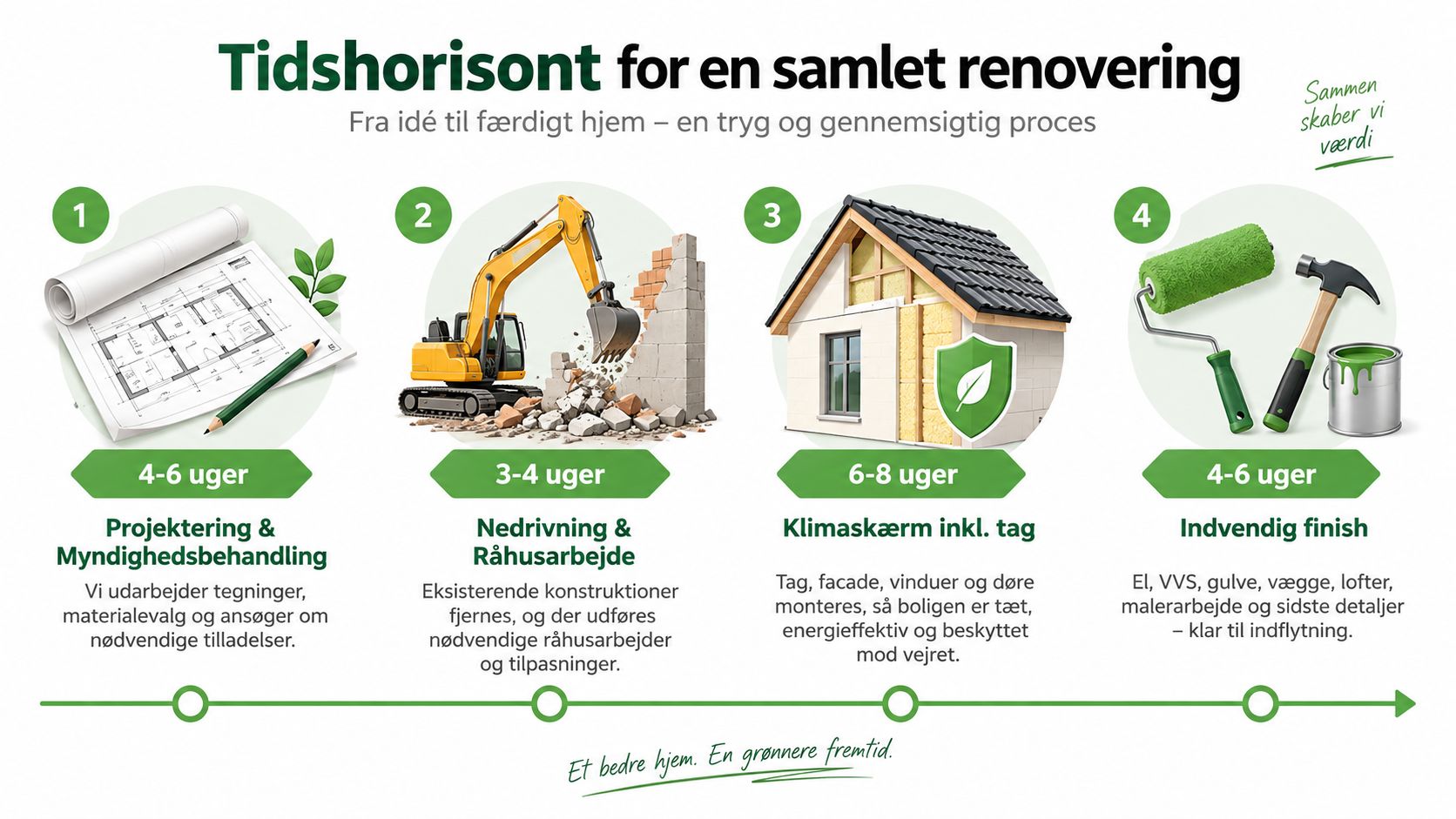

Et realistisk faseforløb kan se sådan ud:
- Projektering og myndighedsbehandling: 4 til 6 uger.
- Nedrivning og råhusarbejde: 3 til 4 uger.
- Klimaskærm inklusive tag og facade: 4 til 8 uger.
- VVS og el: 3 til 5 uger.
- Køkkenmontage og finish: 4 til 6 uger.
For et standard 70'er-parcelhus på 140 m² er den samlede tidshorisont typisk 5 til 8 måneder. Det er en vejledende ramme, ikke en garanti, fordi rækkefølgen og husets tilstand afgør meget.
Det der flytter tidsplanen
Højsæsonen fra april til september kan gøre det sværere at få alle faggrupper til at passe sammen. Specialkøkkener kan have en leveringstid på 6 til 10 uger, og en forsinkelse i fronter eller bordplade kan stoppe den sidste del af projektet.
Miljøfund og skjulte skader ændrer også planen. Asbest i gammel fliseklæb, råd under gulvet eller en tagkonstruktion, der kræver ekstra arbejde, skal håndteres, før næste fag kan fortsætte.
Ved større opgaver kan en samlet totalrenovering være lettere at styre end flere separate aftaler. Det vigtigste er, at du får en faseplan, hvor ansvar, beslutningspunkter og leverancer står tydeligt.

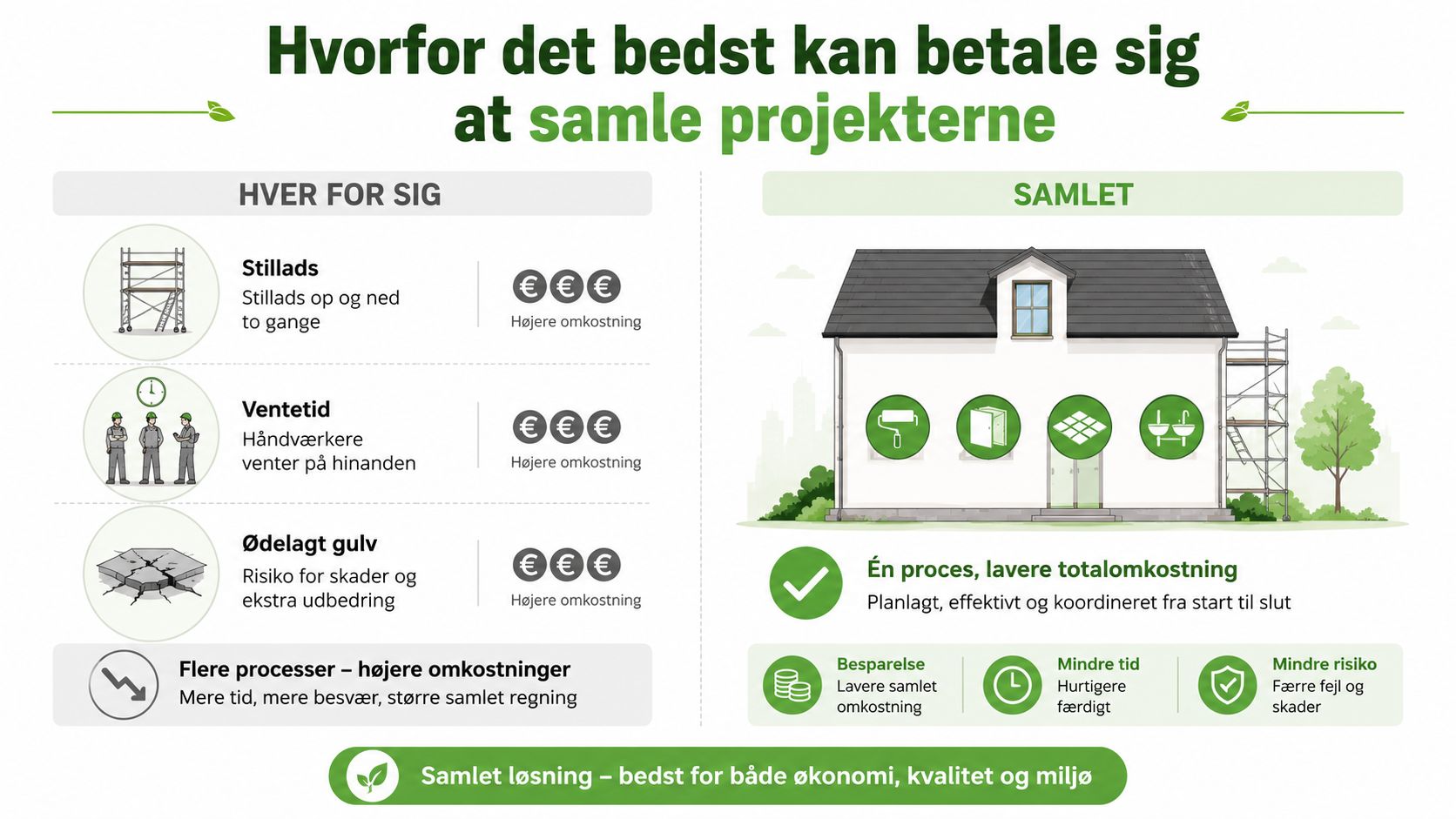

Hvorfor det bedst kan betale sig at samle projekterne
Når du renoverer tag, el, VVS og køkken hver for sig, betaler du ofte for den samme adgang flere gange. Stillads skal sættes op og tages ned igen, håndværkere må vente på hinanden, og færdige gulve eller vægge kan blive åbnet, fordi et kabel eller rør burde have været lagt tidligere.

Hver for sig bliver dyrere at styre
Den typiske fejl er at starte med det, man kan se. Køkkenet bliver bestilt, fordi familien er træt af de gamle låger. Senere opdager man, at el-tavlen skal opgraderes, at ventilationen mangler, eller at væggen bag skabene skal åbnes for at udbedre fugt.
Det giver dobbeltarbejde. Den samme væg bliver først spartlet, så åbnet for VVS, derefter lukket igen og til sidst malet på ny. Det er ikke materialerne alene, der gør regningen større. Det er ventetid, ekstra koordinering og gentagne besøg.
En samlet plan giver bedre kontrol
I en samlet proces kan taget være afdækket, mens el og VVS trækkes. Køkkenet monteres først, når vægge, gulv, aftræk og installationer er klar. Det er den rækkefølge, der beskytter det færdige arbejde.
Danske prisguides viser store spænd i totalrenovering af 70'er-huse, fra cirka 600.000 til 1.200.000 kr. og i nogle tilfælde over 1.500.000 kr., som omtalt i prisgennemgangen af renovering af 70'er-hus. Derfor findes der ikke en standardpakke, der passer til alle boliger. Budgettet afhænger af prioriteringen.
Den samme prisgennemgang peger på, at køkken, bad og vinduer ofte allerede er blandt de hyppigste renoveringsområder i ældre huse. En analyse af renoveringstendenser viser, at 33 % af alle husejere har renoveret deres bolig inden for de seneste to år, mens huse bygget før 1990 ligger stabilt på 33 til 35 %, ifølge undersøgelsen af renoveringstendenser.
Samler du projekterne, kan du reducere unødvendige overlap og få en plan, der tager højde for både husets drift og køkkenets indretning. Vi vil ikke love en bestemt besparelse uden at kende opgaven. Men vi vil sige klart, at stykkevis renovering sjældent er den billigste vej, når flere fag alligevel skal ind over.
Dit næste skridt mod en realistisk plan
Før du bestiller køkkenfronter eller river det gamle køkken ned, skal du kende husets tilstand. Få gennemgået tag, loft, vinduer, fugt, el, VVS og ventilation. Først derefter giver det mening at vælge mellem nye fronter, en ombygning eller et helt nyt køkken.
Start med en besigtigelse, hvor du får registreret fejl og afhængigheder. Et utæt tag, manglende ventilation eller gamle rør kan ødelægge et nyt køkken og tvinge dig til at betale for arbejdet igen. I 70'er-huse i Storkøbenhavn ser vi ofte, at den rigtige løsning er at få klimaskærm og installationer på plads, før indretningen fastlægges.
Til selve køkkendelen kan du bruge et første prisestimat på siden om køkkenrenovering. Beregningen tager højde for fronttype, grebstype og antal skabe. Montageprisen er angivet som en fast post på 13.000 kr. uanset antal skabe, mens materialer og øvrige valg ændrer den samlede beregning. Brug tallet som pejlemærke, ikke som et samlet budget for huset.
Sådan ville vi gribe det an
- Besigtig huset: Få undersøgt tag, loft, vinduer, fugt og installationer.
- Fastlæg rækkefølgen: Aftal, hvad der skal løses, før køkkenet bestilles.
- Beregn køkkendelen: Vælg fronttype, greb og antal skabe i dit prisoverslag.
- Saml beslutningerne: Gennemgå budget, materialer og faseplan, før arbejdet sættes i gang.
Vi er Malte Vendelboe Krogh og Sebastian Bang Rudolph, og vi producerer selv køkkenfronter på vores eget værksted. Bor du i København eller Storkøbenhavn, kan du sende mål, billeder og dine planer for huset. Så kan vi vurdere, hvad der bør ske først, og hvordan køkkenet passer ind i en renovering, der holder.
